緊急浚渫推進事業による河川の堆積土砂等撤去を進めます(高島土木事務所)

高島土木事務所では、管内の管理河川のうち河道内に堆積した土砂や繁茂した樹木により著しく阻害されている河川について、河川の疎通能力を回復させるため、令和2年度から令和6年度までの5年間に引き続き、令和7年度から令和11年度の5年間で緊急に浚渫等を進めます。

実施状況

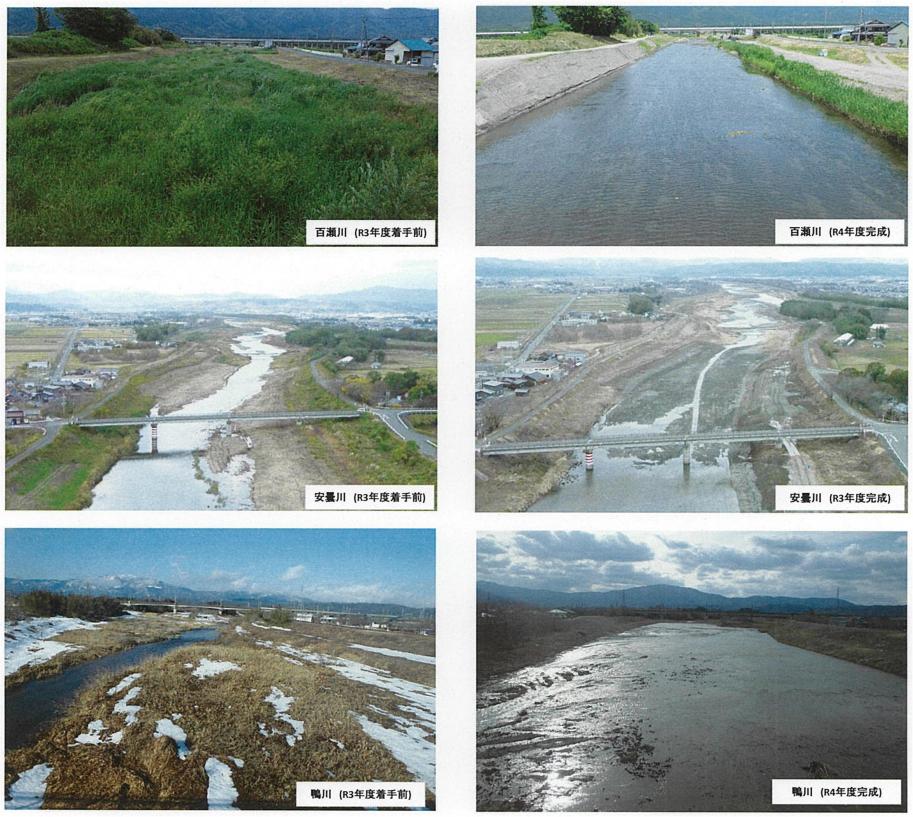

実施状況1

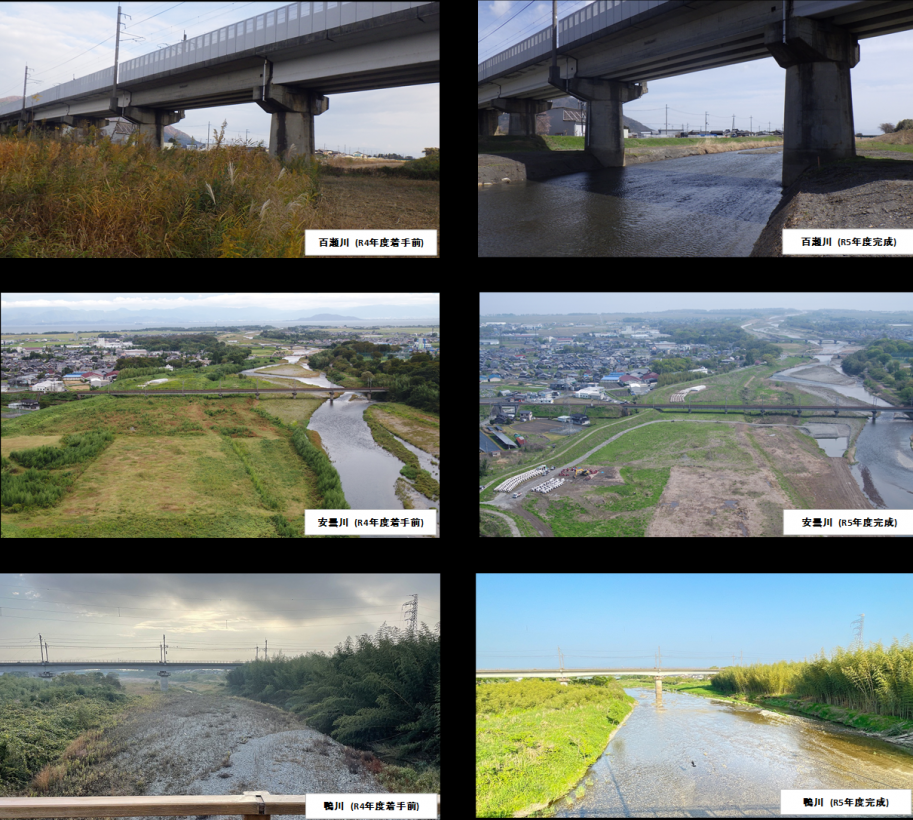

実施状況2

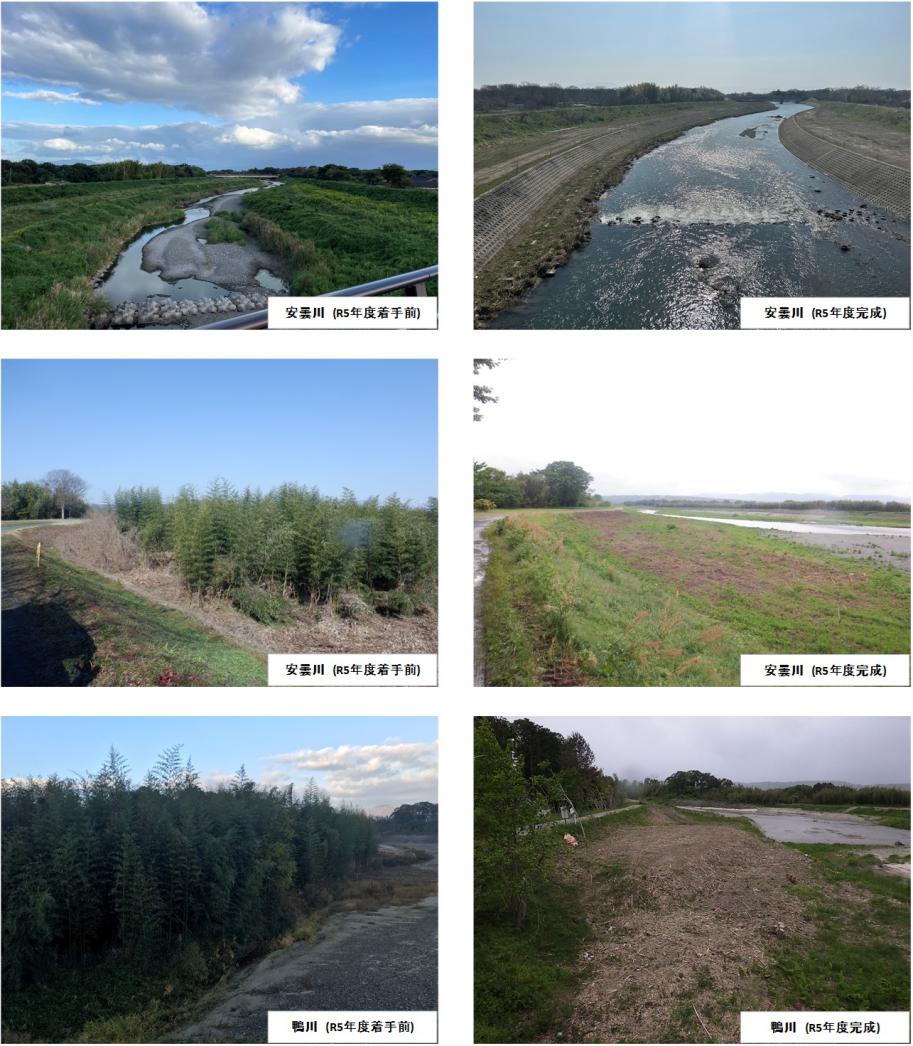

実施状況3

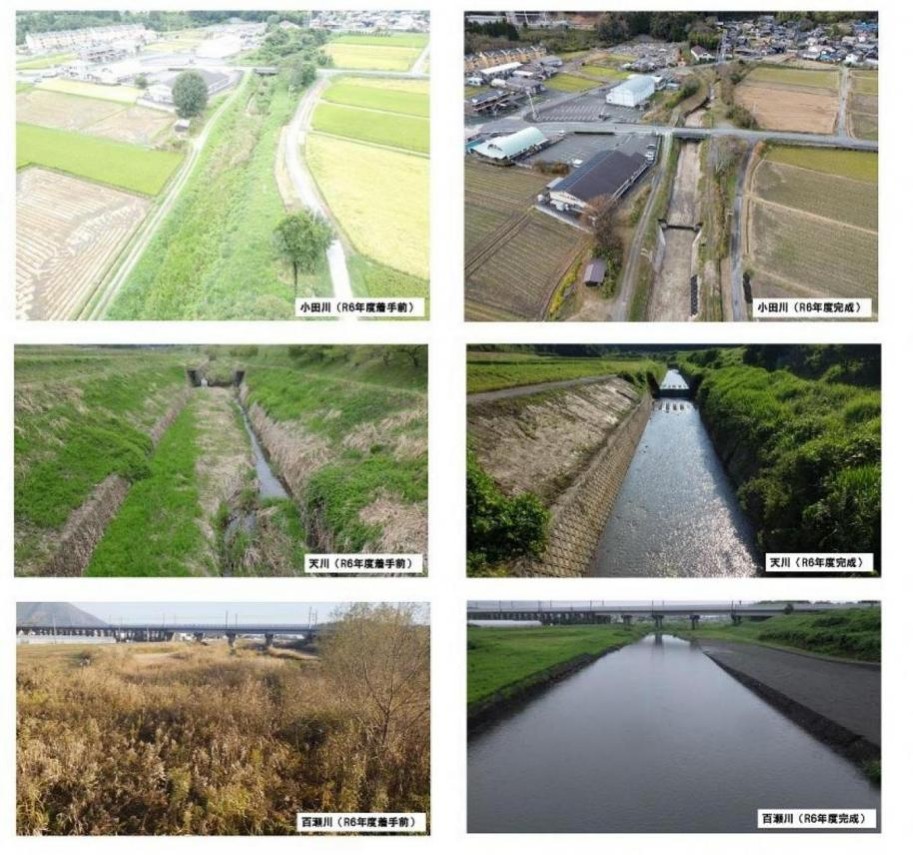

実施状況4

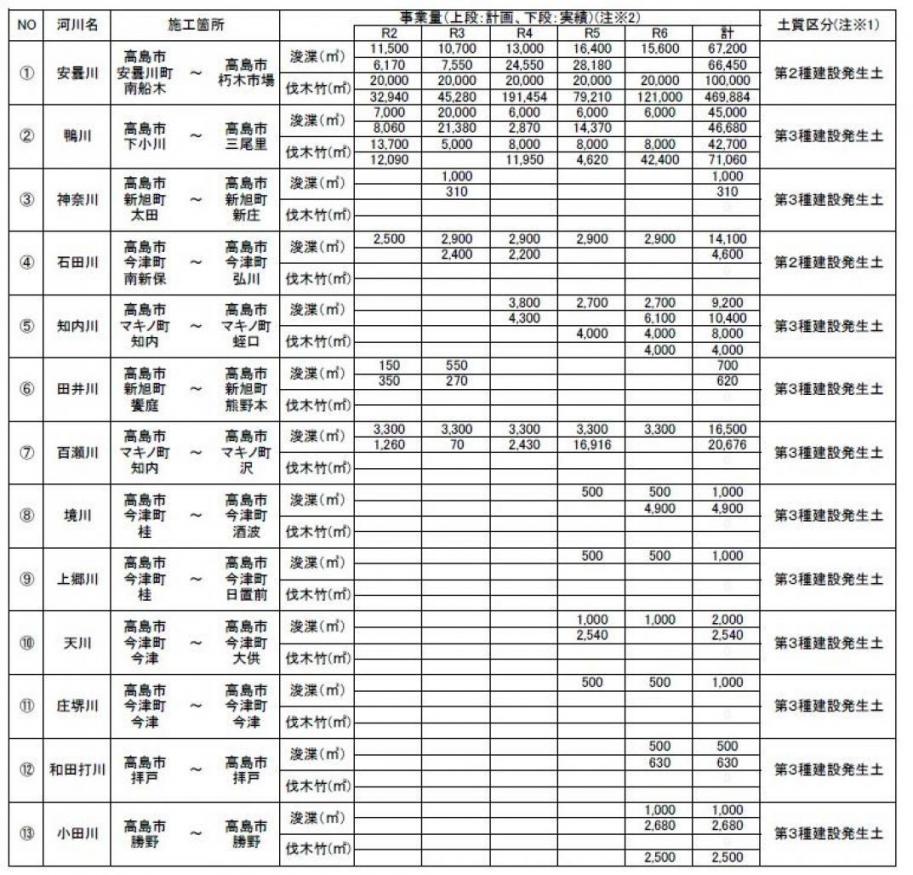

令和2年度から令和6年度の5年間で実施した河川一覧表

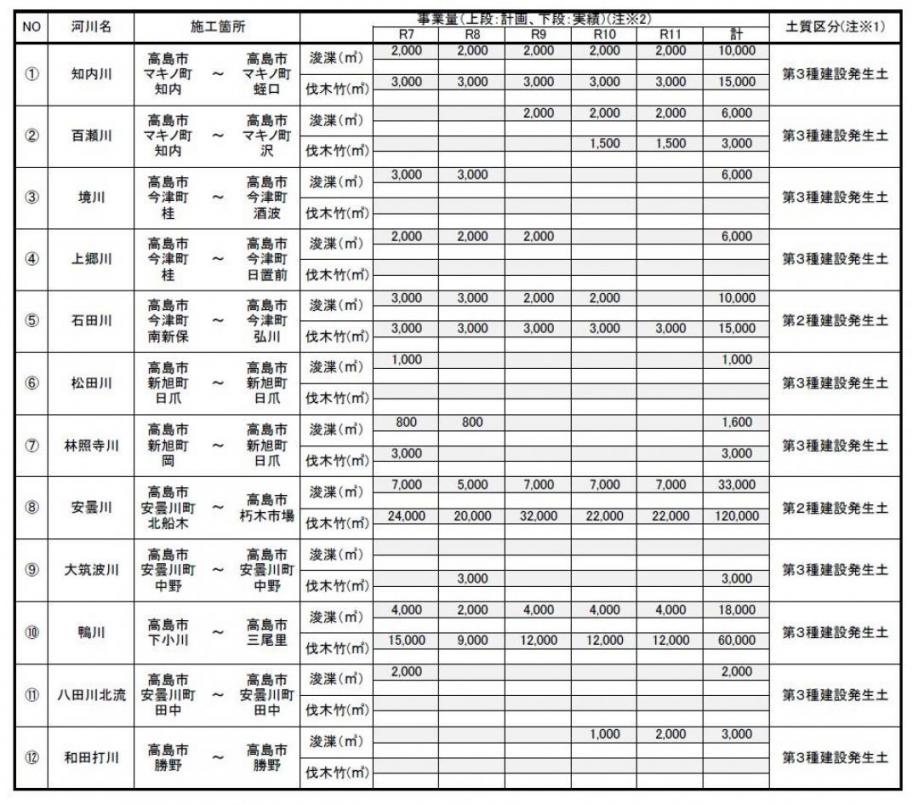

令和7年度から令和11年度の5年間で進める予定河川一覧表

箇所図(PDF:1,250KB)
